ERP 구축과 교체, 업체 고르는 법과 비용이 새는 곳
ERP 구축은 회사가 하는 IT 투자 중 가장 비싸고, 가장 자주 예산을 넘깁니다. 미국 ERP 컨설팅사 Panorama Consulting이 2026년 3월 발표한 조사에서도 기업 넷 중 하나 이상이 예산을 초과했고, 가장 큰 원인으로 추가 기술 도입이 꼽혔습니다. 회사들이 프로젝트 후반에 가서야 "이 시스템이 우리 업무와 안 맞는다"는 걸 발견하고 추가 기술과 범위 확장, 맞춤 개발로 메우는 경우가 많다는 것이 같은 보고서의 설명입니다. 다시 말해 ERP 비용은 견적서가 아니라 업체를 고르는 단계에서 정해집니다. 언제 바꿔야 하는지, 돈이 어디서 새는지, 업체를 어떻게 골라야 하는지 순서대로 짚어 봅니다.
ERP를 구축하거나 바꿔야 할 때
ERP 교체 시기는 유지보수 계약이 끝나는 날이 아니라, 직원들이 ERP 밖에서 일하는 시간으로 판단합니다. 아래 신호 가운데 세 가지 이상이 반년 넘게 이어진다면 검토할 때입니다.
첫째, 엑셀 이중 관리입니다. 영업은 거래처별 단가를, 구매는 발주 현황을, 회계는 미수금 현황을 각자 엑셀로 다시 만듭니다. 숫자가 두 군데 생기면 어느 쪽이 맞는지 확인하는 일이 새 업무가 됩니다. 둘째, 길어지는 월마감입니다. 마감 뒤 대사와 수정에 사흘 이상 걸린다면 거래가 일어나는 시점에 기록되지 않고 있다는 뜻입니다. 셋째, 재고 숫자를 믿지 못하는 영업입니다. 견적을 내기 전에 창고에 전화로 재고를 확인하고 있다면 시스템이 현장을 따라가지 못하는 것입니다.

넷째는 같은 내용의 반복 입력입니다. 견적, 주문, 출고, 세금계산서를 화면마다 다시 입력합니다. 다섯째, 사업 변화를 못 따라가는 시스템입니다. 외주가공, 수입, 온라인 판매 채널이 늘었는데 ERP 밖의 별도 프로그램과 엑셀로 관리합니다. 여섯째, 보고서 하나에 개발 요청을 해야 하고 몇 주씩 기다립니다. 일곱째, 한 사람만 아는 시스템이라 특정 담당자가 휴가를 가면 마감이 멈춥니다.
다만 신호가 보인다고 늘 교체가 답은 아닙니다. 입력 규칙이 사람마다 다르거나, 기능이 있는데 아무도 쓰지 않는 것이라면 기준정보를 정리하고 교육하는 편이 빠릅니다. 반대로 업무 흐름 자체가 시스템에 없거나 같은 내용을 여러 화면에 넣어야 하는 구조라면, 아무리 교육해도 같은 문제가 반복됩니다. 판단이 어렵다면 주문 한 건을 견적 요청부터 입금 확인까지 따라가며 거치는 화면과 파일을 적어 보세요. ERP 안에서 끝나는 구간과 밖으로 새는 구간이 한눈에 보입니다.
ERP 비용은 어디서 생기나
ERP 견적을 받으면 대부분 라이선스나 구독료부터 비교합니다. 하지만 실제 비용의 상당 부분은 그 밖에서 생깁니다.
라이선스와 구독료는 사용자 수와 모듈 수로 정해집니다. 구축형은 처음에 크게 내고 매년 유지보수료를 내며, 클라우드형은 초기 비용이 작은 대신 매달 구독료를 냅니다. 클라우드형은 업데이트를 공급사가 하지만 오래 쓰면 누적 구독료가 커지므로, 5년 총비용으로 비교해야 공정합니다.
구축비는 업무 분석, 설정, 맞춤 개발 비용입니다. 여기서 차이가 가장 크게 납니다. 기존 업무 방식을 그대로 옮기려고 화면과 기능을 고치기 시작하면 비용과 일정이 함께 늘어납니다. 데이터 이관은 기존 ERP와 엑셀의 거래처, 품목, 잔액을 옮기고 맞추는 일로, 견적에서 빠지거나 "고객사 책임"으로 넘어가는 경우가 많아 반드시 범위를 확인해야 합니다. 마지막으로 교육과 병행 운영 기간에는 직원들이 두 시스템을 함께 쓰며 생기는 이중 업무가 보이지 않는 비용이 됩니다.
정부 지원도 비용 계산에 넣을 만합니다. 제조 중소기업은 스마트공장 구축 지원사업으로 ERP 같은 기초 단계 시스템 구축비 일부를 지원받을 수 있습니다. 예를 들어 2026년 한국도로공사 대중소 상생형 스마트공장 공고는 기초 유형 기업당 사업비 5천만 원 가운데 한국도로공사 지원 48%, 정부 지원 30%, 기업 부담 22%로 구성했습니다(공고문). 사업마다 지원 비율과 대상이 다르므로 지역 테크노파크와 대한상의 공고를 함께 확인합니다.
ERP 프로젝트가 예산을 넘는 이유
Panorama Consulting은 2026 ERP Report 발표에서 예산 초과의 가장 큰 원인으로 추가 기술 요구를 꼽고, 회사들이 프로젝트 후반에 치명적인 불일치를 발견해 추가 기술과 범위 확장, 맞춤 개발로 메운다고 설명했습니다. 같은 회사가 정리한 ERP 예산 초과 원인을 중소 유통/제조 회사의 언어로 옮기면 이렇습니다.
- 우리 업무를 모르고 시스템부터 고른다. 업무 흐름을 정리하지 않고 데모만 보고 고르면, 구축 중에 맞지 않는 부분이 줄줄이 나옵니다.
- 기존 방식을 그대로 옮기려 한다. 엑셀 양식과 예전 화면을 똑같이 만들어 달라는 요구가 맞춤 개발 비용의 대부분입니다.
- IT 프로젝트로 여긴다. 대표와 현업 팀장이 빠지면 결정이 늦어지고, 결국 현장에서 쓰지 않는 시스템이 됩니다.
- 교육과 데이터 이관을 뒤로 미룬다. 오픈 직전에 데이터 정리를 시작하면 일정이 밀리고, 교육이 짧으면 직원들이 다시 엑셀로 돌아갑니다.
국내 연구도 같은 지점을 짚습니다. 중소기업은 ERP 도입에 필요한 인력과 기술이 부족해 실패했을 때 대기업보다 손실이 상대적으로 크고, 충분한 검증 없이 도입하면 구성원이 새 시스템에 적응하지 못한다는 분석입니다(KoreaScience 논문).
ERP 업체 고르는 기준

| 확인할 것 | 업체에 물어볼 질문 |
|---|---|
| 우리 업무로 시연 | 우리 회사 주문 한 건을 견적부터 입금까지 처음부터 끝까지 보여 줄 수 있나 |
| 같은 업종 경험 | 비슷한 규모의 유통/제조 고객이 있고, 직접 통화해 볼 수 있나 |
| 업종 기능 | 외주가공, 수입 원가, LOT, 안전재고 발주가 기본 기능인가, 맞춤 개발인가 |
| 데이터 이관 | 지금 쓰는 ERP와 엑셀 데이터를 누가, 얼마 안에, 어디까지 옮기나 |
| 견적 구성 | 라이선스, 구축, 이관, 교육, 유지보수가 항목별로 나뉘어 있나 |
| 사후 지원 | 오픈 뒤 문의는 누가, 얼마나 빨리 답하고, 담당자가 바뀌지 않나 |
가장 중요한 것은 첫 줄입니다. 업체가 준비한 데모 대신 우리 회사의 실제 주문서와 거래처로 처음부터 끝까지 시연을 요청하세요. 같은 내용을 여러 화면에 다시 입력하는지, 외주나 수입 같은 우리 업무가 기본 기능으로 되는지가 그 자리에서 드러납니다.

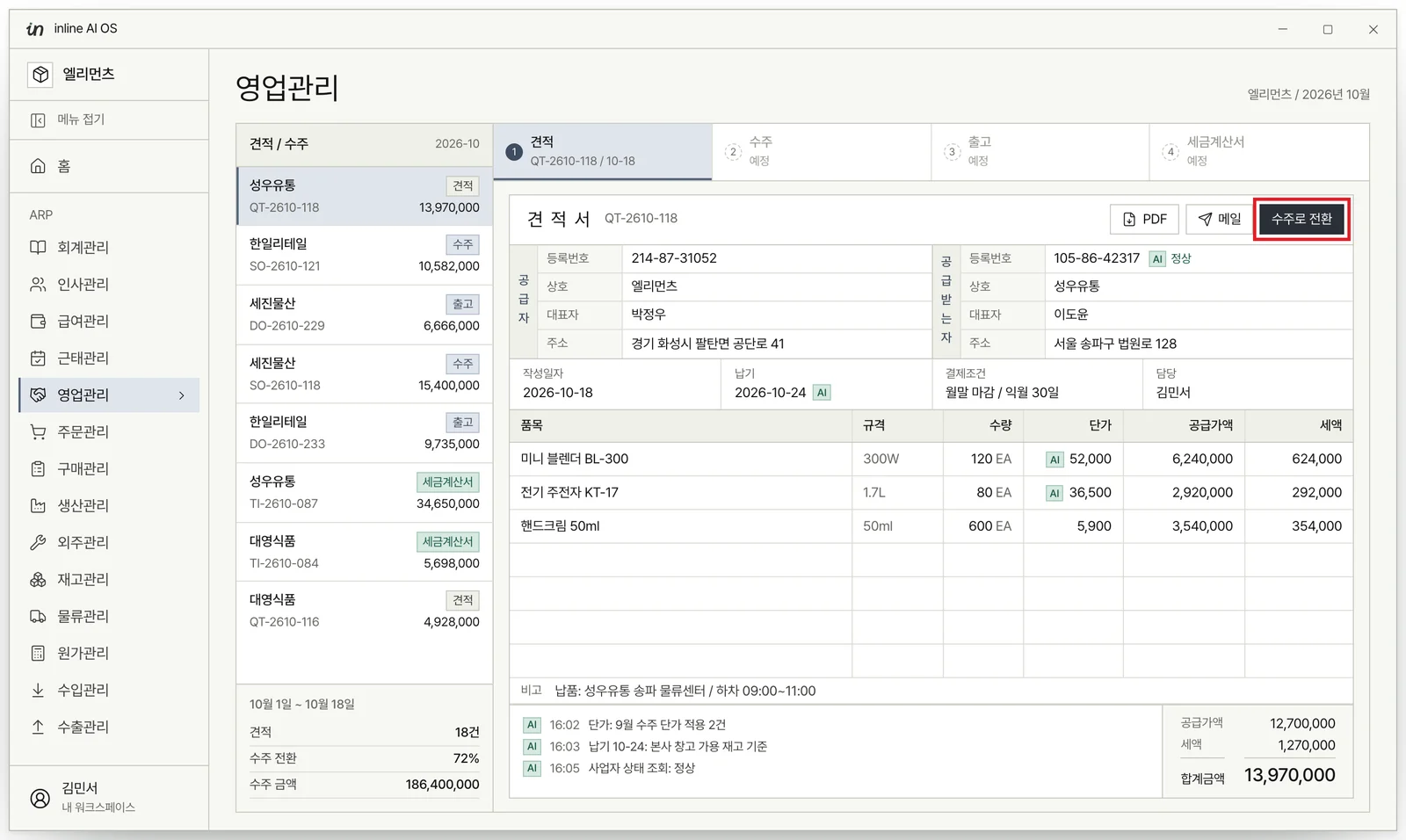

위 화면처럼 견적서에서 버튼 하나로 수주가 되고, 출고와 세금계산서가 같은 흐름으로 이어지는지를 직접 눌러 보는 것이 반복 입력 여부를 가장 빨리 확인하는 방법입니다.
견적서를 같은 기준으로 비교하는 법
업체 세 곳에서 견적을 받으면 금액만 보고는 비교가 되지 않습니다. 한 곳은 데이터 이관을 포함했고, 한 곳은 "별도 협의"로 빼 두었고, 다른 한 곳은 맞춤 개발 공수를 "요구사항 확정 후 산정"으로 비워 두는 식이기 때문입니다. 그래서 견적을 받으면 먼저 같은 칸으로 다시 정리합니다.
정리할 칸은 다섯 개면 충분합니다. 사용자 수 기준의 라이선스 또는 연간 구독료, 구축 범위와 맞춤 개발 공수, 데이터 이관의 범위(기준정보만인지, 잔액과 진행 중 거래까지인지), 교육 시간과 오픈 후 지원 기간, 그리고 2년 차부터의 유지보수료입니다. 이 다섯 칸을 5년치로 더하면 처음 견적에서 가장 싸 보이던 업체가 가장 비싼 경우가 흔합니다.
견적서에서 경계해야 할 문구도 있습니다. "데이터 이관은 고객사 협조 범위", "맞춤 개발은 추후 협의", "교육은 관리자 대상 1회"처럼 범위가 비어 있는 항목은 구축 중에 추가 비용으로 돌아옵니다. 계약 전에 이 항목들을 숫자와 범위로 채워 달라고 요청하고, 채우지 못하는 업체는 그 자체가 판단 근거가 됩니다.
레퍼런스 고객과 통화할 기회가 있다면 기능보다 과정을 물어보세요. 계획한 기간 안에 오픈했는지, 오픈 후 첫 달 마감이 몇 일 걸렸는지, 구축 중 담당자가 바뀌었는지, 지금도 엑셀로 따로 관리하는 업무가 남아 있는지입니다. 이 네 가지 답이 업체 소개서보다 훨씬 많은 것을 알려 줍니다.
업무를 멈추지 않는 교체 순서
직원 50명 규모의 생활가전 유통 회사가 10년 쓴 ERP를 바꾼다고 해 보겠습니다. 단가는 영업 담당자의 엑셀에, 수입 원가는 무역 담당자의 엑셀에 따로 있습니다.
1단계, 업무 흐름을 적습니다. 견적부터 입금까지, 발주부터 지급까지를 실제 담당자 기준으로 적고, 엑셀로 처리하는 구간을 빠짐없이 표시합니다. 이 목록이 업체 시연의 시나리오가 됩니다. 2단계, 업체 두세 곳에 같은 시나리오로 시연을 받습니다. 위 표의 질문으로 비교하고, 견적은 5년 총비용으로 맞춥니다. 3단계, 옮길 데이터를 정합니다. 거래처, 품목, 단가 같은 기준정보, 재고와 채권/채무 같은 기초 잔액, 진행 중인 주문과 발주를 나눕니다.
4단계, 월초에 전환하고 첫 달은 숫자를 맞춥니다. 전월 마감을 기존 ERP에서 끝내고 그 잔액을 새 ERP의 시작 잔액으로 넣습니다. 부가가치세 신고가 몰리는 1월, 4월, 7월, 10월 초는 피합니다. 첫 달에는 시산표 합계, 거래처별 미수금, 품목별 재고 세 가지를 두 시스템에서 비교합니다. 5단계, 엑셀을 하나씩 닫습니다. 1단계에서 표시한 엑셀을 새 ERP 화면으로 대체하지 않으면 직원들은 익숙한 쪽으로 돌아갑니다.
👉 ERP 데이터 마이그레이션 방법과 검증 순서
ERP 구축 자주 묻는 질문 (FAQ)
Q. ERP 구축에는 기간이 얼마나 걸리나요?
범위와 맞춤 개발 정도에 따라 크게 다릅니다. 클라우드 ERP를 기본 기능 중심으로 쓰면 몇 주에서 몇 달, 맞춤 개발이 많은 구축형은 1년 가까이 걸리기도 합니다. 기간을 가장 크게 좌우하는 것은 데이터 이관과 직원 정착입니다.
Q. 구축형과 클라우드형 중 무엇이 싼가요?
초기 비용은 클라우드형이 작고, 장기 누적 비용은 사용 기간과 사용자 수에 따라 달라집니다. 라이선스, 구축, 이관, 교육, 유지보수를 모두 더한 5년 총비용으로 비교하는 것이 정확합니다.
Q. 회계연도 중간에 바꿔도 되나요?
됩니다. 전월 마감을 기존 ERP에서 끝내고 그 잔액을 새 ERP의 기초 잔액으로 넣으면 장부는 이어집니다. 부가가치세 신고가 있는 달 초순만 피하면 됩니다.
Q. 맞춤 개발은 얼마나 해야 하나요?
적을수록 좋습니다. 맞춤 개발은 구축 비용뿐 아니라 이후 업데이트와 유지보수 비용까지 늘립니다. 먼저 시스템의 표준 방식에 업무를 맞춰 보고, 그래도 안 되는 우리 회사만의 핵심 업무에만 개발을 씁니다.
Q. ERP 업체는 몇 곳을 비교해야 하나요?
두세 곳이면 충분합니다. 너무 많으면 시연과 견적 비교에만 몇 달이 걸립니다. 대신 모든 업체에 같은 시나리오(우리 회사 주문 한 건의 처음부터 끝까지)로 시연을 요청하고, 같은 다섯 칸으로 견적을 정리해야 비교가 됩니다.
inline AI로 ERP 바꾸기
ERP 교체가 부담스러운 이유는 대개 새 기능이 아니라 데이터를 옮기고 직원이 다시 입력하는 일입니다. inline AI의 ARP는 견적서 한 장이면 수주, 출고, 세금계산서, 전표까지 AI가 이어서 만들고, 지금 쓰는 더존, 이카운트, 영림원, 레거시 시스템의 데이터는 AI가 2주 안에 무료로 옮겨 드립니다.
ARP로 회사 시스템 전체를 AI화하세요.
견적부터 세금계산서와 장부까지 회사의 모든 업무를 AI가 처리합니다. 지금 쓰는 ERP의 데이터는 2주 안에 무료로 옮겨 드립니다.
도입 상담
